قرارداد EPC چیست؟ راهنمای کامل مهندسی، تامین و اجرای پروژه

قرارداد epc چیست

EPC مخفف Engineering, Procurement and Construction است؛ یعنی مهندسی، تامین و ساخت یا اجرا. در قرارداد EPC، این سه بخش اصلی پروژه در یک ساختار قراردادی به پیمانکار سپرده می‌شوند.

به زبان ساده، کارفرما به‌جای اینکه طراحی، خرید تجهیزات و اجرای پروژه را میان چند پیمانکار جدا تقسیم کند، مسئولیت یکپارچه‌تری را به پیمانکار EPC می‌دهد. به همین دلیل، این مدل بیشتر در پروژه‌های صنعتی، انرژی، نیروگاهی، نفت و گاز و زیرساختی دیده می‌شود.

البته EPC فقط «طراحی و اجرا» نیست. بخش تامین یا Procurement نیز جزء اصلی آن است و می‌تواند خرید تجهیزات، انتخاب فروشنده، تدارک کالا و مدیریت بخشی از زنجیره تامین پروژه را شامل شود.

در ادامه می‌بینیم قرارداد EPC چگونه کار می‌کند، چه تفاوتی با PC و Design-Build دارد و چه موضوعاتی باید در قرارداد آن روشن شوند.

قرارداد EPC چیست و EPC مخفف چیست؟

EPC از سه بخش تشکیل شده است:

Engineering؛ مهندسی و طراحی

در این مرحله، طراحی و مهندسی مورد نیاز پروژه انجام می‌شود. دامنه آن بسته به پروژه می‌تواند شامل طراحی پایه، طراحی تفصیلی، نقشه‌ها، محاسبات و تهیه مدارک فنی باشد.

Procurement؛ تامین و تدارکات

Procurement فقط خرید مصالح نیست. ممکن است شامل انتخاب و مدیریت فروشندگان، سفارش تجهیزات، خرید کالا، حمل، کنترل مدارک فنی تجهیزات و هماهنگی زنجیره تامین باشد.

Construction؛ ساخت و اجرا

این بخش اجرای فیزیکی پروژه را پوشش می‌دهد و بسته به موضوع می‌تواند شامل ساخت، نصب تجهیزات، عملیات اجرایی و آماده‌سازی پروژه برای تست و راه‌اندازی باشد.

بنابراین مهم‌ترین ویژگی EPC، تجمیع مسئولیت مهندسی، تامین و اجرا در یک ساختار قراردادی است.

قرارداد epc

قرارداد EPC چگونه اجرا می‌شود؟

ساختار ساده یک پروژه EPC را می‌توان این‌طور دید:

نیازهای کارفرما ← مهندسی و طراحی ← تامین ← ساخت و نصب ← تست و راه‌اندازی ← تحویل

کارفرما ابتدا مشخص می‌کند از پروژه چه می‌خواهد. سپس پیمانکار EPC، در حدود قرارداد، طراحی را انجام می‌دهد، تجهیزات و اقلام مورد نیاز را تامین می‌کند و پروژه را می‌سازد.

در پایان نیز صرف «اتمام ساخت» همیشه کافی نیست. در بسیاری از پروژه‌های EPC، تجهیزات باید آزمایش و راه‌اندازی شوند و پروژه نشان دهد که معیارهای تعیین‌شده برای تحویل را برآورده می‌کند.

این ساختار باعث می‌شود هماهنگی میان طراحی، خرید و اجرا اهمیت زیادی داشته باشد. یک اشتباه در طراحی ممکن است بر خرید تجهیزات اثر بگذارد و تاخیر در تامین یک تجهیز کلیدی نیز می‌تواند اجرای پروژه را عقب بیندازد.

تفاوت قرارداد EPC و PC چیست؟

PC مخفف Procurement and Construction است؛ یعنی تامین و ساخت یا اجرا.

تفاوت اصلی این دو مدل در بخش مهندسی و طراحی است.

در EPC، طراحی و مهندسی معمولا بخشی از مسئولیت پیمانکار است. در PC، طراحی معمولا خارج از محدوده کار پیمانکار PC قرار دارد و ممکن است توسط خود کارفرما یا یک طراح و مشاور دیگر انجام شود.

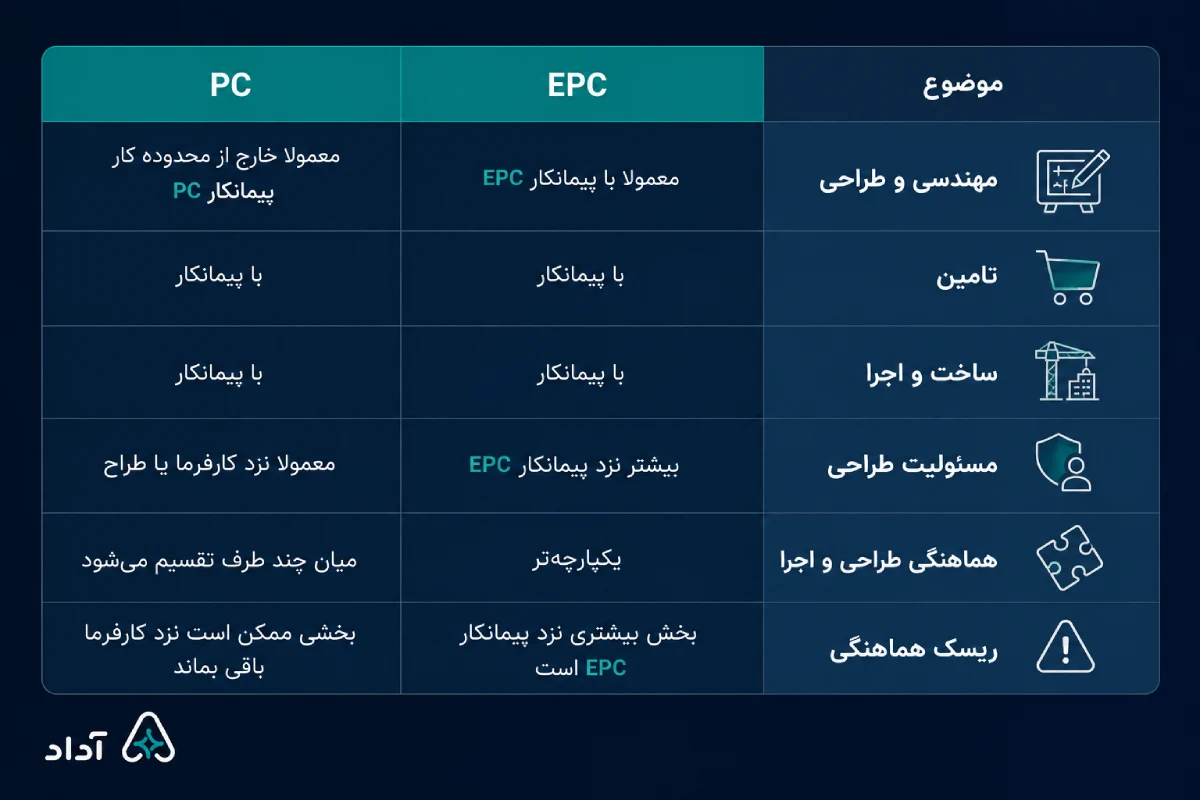

تفاوت قرارداد EPC و PC

برای مثال، فرض کنید طراحی یک واحد صنعتی قبلا توسط مشاور کارفرما تکمیل شده و اکنون فقط خرید تجهیزات و اجرای پروژه قرار است واگذار شود. در چنین حالتی PC ممکن است با ساختار پروژه هماهنگ‌تر باشد.

اما اگر پیمانکار علاوه بر خرید و اجرا، مسئول طراحی پروژه نیز باشد، ساختار به EPC نزدیک‌تر می‌شود.

البته نام قرارداد به‌تنهایی کافی نیست. ممکن است قراردادی عنوان EPC داشته باشد اما بخشی از طراحی همچنان نزد کارفرما باقی مانده باشد. محدوده کار واقعی قرارداد تعیین می‌کند مسئولیت هر طرف چیست.

پس اگر بخواهیم تفاوت EPC و PC را در یک جمله خلاصه کنیم:

در EPC مسئولیت مهندسی و طراحی نیز در محدوده کار پیمانکار قرار می‌گیرد؛ در PC معمولا این بخش خارج از محدوده کار اوست.

EPC چه تفاوتی با Design-Build دارد؟

EPC و Design-Build یا طراحی و ساخت به هم نزدیک‌اند، چون هر دو می‌توانند طراحی و اجرا را در یک ساختار یکپارچه قرار دهند.

اما EPC صراحتا Procurement یا تامین را نیز در دل مدل خود دارد. این موضوع در پروژه‌هایی که تجهیزات، تامین‌کننده‌ها و زنجیره تامین نقش مهمی دارند، پررنگ‌تر می‌شود.

در پروژه‌های بزرگ EPC، تست، راه‌اندازی و گاهی معیارهای عملکرد نیز ممکن است جایگاه مهم‌تری داشته باشند.

بنابراین این دو مدل نه کاملا مترادف‌اند و نه بی‌ارتباط. برای تشخیص تفاوت واقعی باید محدوده کار، مسئولیت طراحی، تامین تجهیزات و شرایط تحویل همان قرارداد بررسی شود.

قرارداد EPC برای چه پروژه‌هایی مناسب است؟

EPC بیشتر در پروژه‌هایی دیده می‌شود که مهندسی، تامین تجهیزات و اجرا ارتباط زیادی با یکدیگر دارند و کارفرما می‌خواهد مسئولیت این مراحل را تا حد زیادی در یک ساختار واحد قرار دهد؛ مانند پروژه‌های نیروگاهی و انرژی، نفت و گاز و پتروشیمی، واحدهای صنعتی، زیرساخت‌ها و پروژه‌های دارای تجهیزات پیچیده.

این به معنی مناسب‌بودن EPC برای همه پروژه‌ها نیست. اگر طراحی از قبل کامل شده باشد یا کارفرما بخواهد کنترل مستقیمی بر تامین و طراحی داشته باشد، ممکن است ساختار دیگری مناسب‌تر باشد.

محدوده کار و نیازهای کارفرما چرا اهمیت دارند؟

یکی از مهم‌ترین بخش‌های قرارداد EPC، شرح دقیق Employer’s Requirements یا نیازهای کارفرما است؛ یعنی مشخصاتی که نشان می‌دهد کارفرما از پروژه نهایی چه می‌خواهد. این نیازها می‌توانند ظرفیت و عملکرد مورد انتظار، مشخصات فنی، استانداردهای طراحی، تجهیزات اصلی، خروجی نهایی و الزامات تست و راه‌اندازی را مشخص کنند.

در کنار آن، محدوده کار پیمانکار باید روشن باشد. اگر کاری از مسئولیت پیمانکار خارج است، بهتر است در بخش موارد خارج از محدوده یا موارد خارج از محدوده مشخص شود؛ برای مثال، آماده‌سازی زمین، اخذ برخی مجوزها یا اتصال پروژه به زیرساخت موجود بر عهده کدام طرف است.

ابهام در نیازهای کارفرما یا محدوده کار می‌تواند به اختلاف درباره طراحی، قیمت، تغییرات و عملکرد نهایی پروژه منجر شود. در فرم EPC/Turnkey فیدیک نیز نیازهای کارفرما یکی از اسناد مهم قرارداد است و فیدیک بر ضرورت دقت و انسجام آن تأکید دارد.

مسئولیت‌های اصلی پیمانکار EPC چیست؟

دامنه دقیق مسئولیت به قرارداد بستگی دارد، اما در یک ساختار EPC ممکن است پیمانکار مسئول این موارد باشد:

  • مهندسی، طراحی و تهیه مدارک فنی؛
  • تأمین تجهیزات، کالا و مدیریت فروشندگان؛
  • ساخت، عملیات اجرایی و نصب تجهیزات؛
  • تست، راه‌اندازی و تحویل پروژه؛
  • رعایت برنامه زمانی و تحویل مدارک؛
  • رفع نقص در حدود قرارداد.

یکی از نکات مهم، مسئولیت طراحی است. اگر طراحی در محدوده کار پیمانکار قرار گرفته باشد، باید روشن شود پیمانکار بر چه مبنایی طراحی می‌کند، چه استانداردهایی باید رعایت شوند و کارفرما چه اختیاری برای بررسی یا تایید مدارک دارد.

همچنین تایید یک نقشه توسط کارفرما را نمی‌توان بدون توجه به مفاد قرارداد، خودکار به معنای انتقال مسئولیت طراحی از پیمانکار دانست.

قیمت، زمان و تغییرات چگونه مدیریت می‌شوند؟

این سه موضوع به‌شدت به هم مرتبط‌اند. تغییر در محدوده کار ممکن است هم قیمت را تغییر دهد و هم زمان پروژه را عقب ببرد.

قیمت و پرداخت

بعضی پروژه‌های EPC با مبلغ مقطوع یا Lump Sum اجرا می‌شوند، اما نباید EPC را همیشه معادل قرارداد با قیمت ثابت دانست.

پرداخت نیز ممکن است براساس نقاط مشخص پروژه یا Milestone Payment انجام شود؛ مثلا بخشی پس از تکمیل طراحی و بخشی پس از تامین تجهیزات.

در بعضی پروژه‌ها نیز پرداخت به میزان پیشرفت کار یا Progress Payment وابسته است.

مدل واقعی باید در قرارداد مشخص شود.

زمان

قرارداد بهتر است تاریخ تکمیل یا Completion Date و مراحل اصلی پروژه را روشن کند.

اگر تاخیر به دلایلی رخ دهد که طبق قرارداد به پیمانکار منتسب نیست، ممکن است بحث Extension of Time یا تمدید مدت قرارداد مطرح شود.

اما هر تاخیری ناشی از پیمانکار نیست. تاخیر کارفرما در ارائه اطلاعات، تغییر نیازها یا سایر عوامل قراردادی نیز ممکن است بر برنامه اثر بگذارد.

تغییرات

اگر کارفرما نیازهای پروژه را تغییر دهد، بهتر است سازوکار تغییرات یا دستور تغییر مشخص باشد.

یعنی قبل از اجرای تغییر روشن شود:

  • چه چیزی تغییر کرده است؟
  • چه اثری بر مبلغ دارد؟
  • چه اثری بر زمان دارد؟
  • چه کسی باید آن را تایید کند؟

یکی از ریسک‌های مهم EPC این است که محدوده کار تغییر کند اما اثر مالی و زمانی آن مشخص نشود.

تست، راه‌اندازی و تحویل در EPC

در بسیاری از پروژه‌های EPC، پایان عملیات ساخت به‌تنهایی به معنای آماده‌بودن پروژه برای تحویل نیست.

ممکن است پروژه ابتدا وارد مرحله Testing یا آزمایش شود و سپس Commissioning یا راه‌اندازی انجام شود.

برای مثال، در یک واحد صنعتی ممکن است تجهیزات به‌صورت جداگانه تست شوند و سپس عملکرد کل سیستم در شرایط عملیاتی بررسی شود.

در برخی پروژه‌ها Performance Test یا آزمون عملکرد نیز وجود دارد.

معیارهای آن ممکن است شامل مواردی مانند:

  • ظرفیت تولید؛
  • راندمان؛
  • مصرف انرژی؛
  • کیفیت خروجی

باشند.

قرارداد باید مشخص کند چه آزمونی انجام می‌شود، چه کسی نتیجه را تایید می‌کند و چه زمانی پروژه قابل تحویل است.

البته وجود تضمین عملکرد یا Performance Guarantee را نمی‌توان الزام عمومی همه قراردادهای EPC دانست. چنین تعهدی باید از متن و شرایط همان قرارداد ناشی شود.

ریسک‌ها در قرارداد EPC چگونه تقسیم می‌شوند؟

یکی از مفاهیم مهم EPC، تقسیم ریسک است.

یعنی قرارداد مشخص کند اگر اتفاق مشخصی افتاد، اثر مالی و زمانی آن بر عهده کدام طرف است.

برای مثال:

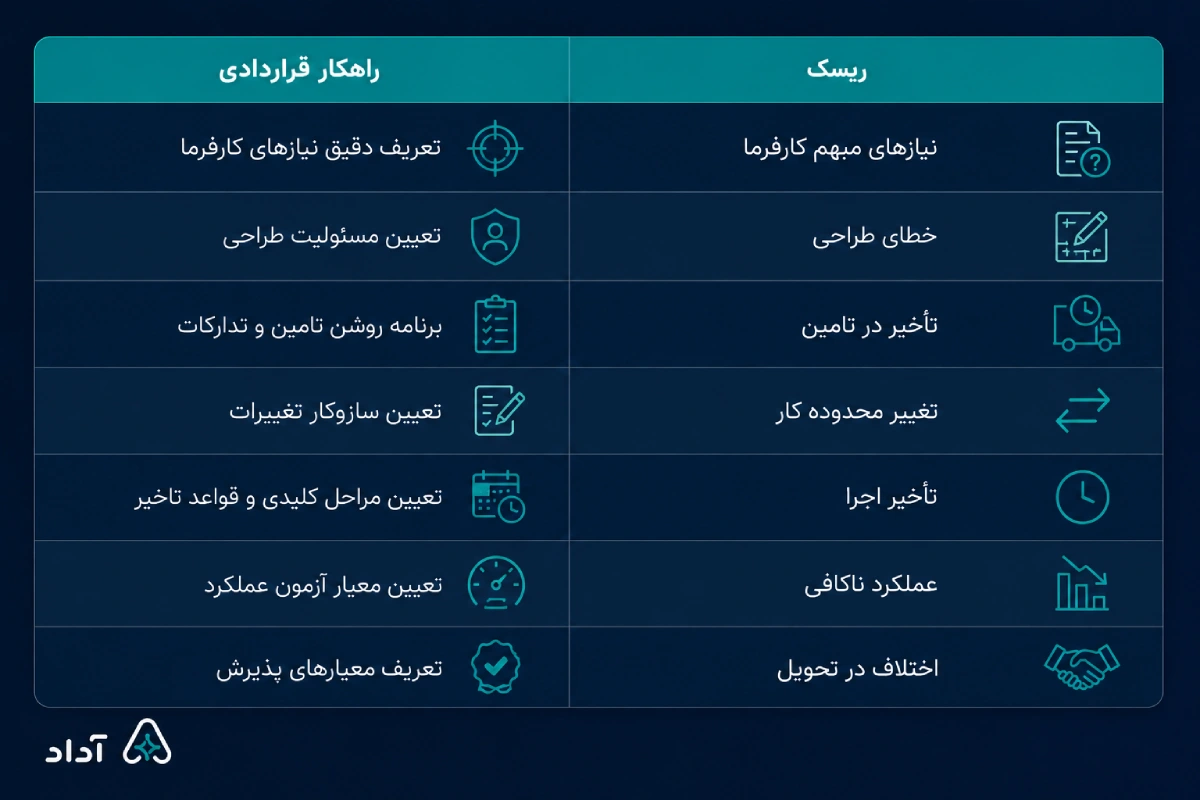

ریسک‌های قرارداد

در EPC معمولا بخشی از ریسک هماهنگی میان طراحی، تامین و اجرا نزد پیمانکار متمرکز می‌شود. اما این به معنی انتقال همه ریسک‌های پروژه به پیمانکار نیست.

برای مثال، بعضی ریسک‌ها ممکن است طبق قرارداد همچنان بر عهده کارفرما باقی بمانند.

مهم‌ترین بندهای قرارداد EPC

یک قرارداد EPC بسته به پروژه می‌تواند بسیار مفصل باشد، اما موضوعات اصلی معمولا حول این محورها شکل می‌گیرند:

  • محدوده کار (Scope)؛
  • نیازهای کارفرما؛
  • مسئولیت طراحی؛
  • تامین و تدارکات؛
  • مبلغ و شیوه پرداخت؛
  • برنامه زمانی؛
  • تغییرات؛
  • تست و راه‌اندازی؛
  • معیارهای عملکرد؛
  • تاخیر و تمدید مدت؛
  • تضمین‌ها؛
  • بیمه؛
  • مسئولیت‌ها؛
  • تحویل؛
  • خاتمه؛
  • حل اختلاف.

نباید یک نسخه یکسان از این بندها را برای تمام پروژه‌ها استفاده کرد. شدت و جزئیات هر موضوع به پروژه و ریسک‌های آن بستگی دارد.

قرارداد EPC تابع چه قوانینی است؟

EPC یک مدل قراردادی و روش تحویل پروژه است؛ نه نام یک قانون مستقل و واحد که برای همه پروژه‌ها به یک شکل اجرا شود.

قوانین عمومی قراردادها و همچنین مقررات خاص حوزه پروژه ممکن است حسب مورد بر قرارداد اثر بگذارند.

پروژه دولتی و خصوصی نیز لزوما از نظر الزامات قراردادی و مقررات حاکم وضعیت یکسانی ندارند.

بنابراین قبل از استناد به یک دستورالعمل یا شرایط پیمان خاص، باید مشخص شود آیا آن سند واقعا بر همان پروژه حاکم است یا خیر.

FIDIC Silver Book چیست؟

FIDIC Silver Book یکی از فرم‌های شناخته‌شده قراردادی برای پروژه‌های EPC/Turnkey است. ویرایش دوم آن در سال ۲۰۱۷ منتشر و در سال ۲۰۲۲ همراه با اصلاحات بازچاپ شد.

Silver Book «قانون EPC» نیست و همه قراردادهای EPC نیز الزاما براساس آن تنظیم نمی‌شوند. استفاده از این فرم و شرایط آن باید با ویژگی‌های پروژه، اسناد قراردادی و نظام حقوقی حاکم هماهنگ شود.

فسخ و خاتمه قرارداد EPC

پایان طبیعی پروژه را نباید با فسخ یا خاتمه زودهنگام قرارداد یکی دانست. پروژه ممکن است طبق برنامه تکمیل و تحویل شود؛ یا در شرایط پیش‌بینی‌شده در قرارداد، مانند نقض اساسی تعهدات، تاخیر یا عدم پرداخت، امکان خاتمه زودهنگام مطرح شود.

اگر قرارداد پیش از تکمیل پروژه پایان یابد، باید تکلیف کار انجام‌شده، تجهیزات خریداری‌شده یا موجود در سایت، مدارک و نقشه‌های طراحی، مطالبات و پرداخت‌ها، تضمین‌ها و نحوه تحویل کار نیمه‌تمام روشن شود.

آثار دقیق خاتمه نیز باید براساس مفاد قرارداد و قانون حاکم بررسی شود.

قرارداد EPC را چگونه متناسب با پروژه تنظیم کنیم؟

در پروژه‌های EPC، جزئیاتی مثل محدوده کار، نیازهای کارفرما، مسئولیت طراحی، تامین تجهیزات، زمان‌بندی، تغییرات و معیارهای تست و تحویل از پروژه‌ای به پروژه دیگر متفاوت‌اند. به همین دلیل، متن قرارداد باید براساس ساختار و شرایط واقعی همان پروژه شکل بگیرد.

تنظیم قرارداد EPC و طراحی و اجرا اختصاصی با آداد

برای این کار می‌توانید قرارداد EPC و طراحی و اجرا را با هوش مصنوعی آداد به‌صورت اختصاصی تنظیم کنید. آداد با دریافت اطلاعات پروژه و طرح سؤال‌های تکمیلی درباره طرفین، موضوع، مبلغ، مدت، تعهدات، پرداخت، فسخ و ضمانت اجرا، پیش‌نویسی ساختاریافته و متناسب با اطلاعات واردشده آماده می‌کند.

این پیش‌نویس قابل ویرایش است، در قالب Word دریافت می‌شود و می‌توانید پیش از نهایی‌کردن، آن را بازبینی کنید یا برای بررسی در اختیار وکیل یا مشاور حقوقی قرار دهید.

تنظیم قرارداد epc با هوش مصنوعی

جمع‌بندی

EPC یعنی مهندسی، تامین و اجرا در یک ساختار قراردادی یکپارچه. همین موضوع آن را از PC متمایز می‌کند؛ زیرا در PC، مسئولیت طراحی معمولا خارج از محدوده پیمانکار قرار دارد.

برای یک قرارداد EPC، تعریف دقیق محدوده کار، نیازهای کارفرما، مسئولیت طراحی، قیمت و زمان، سازوکار تغییرات و معیارهای تست و تحویل اهمیت اساسی دارد.

پرسش‌های متداول

EPC مخفف چیست؟

EPC مخفف Engineering, Procurement and Construction و به معنی مهندسی، تامین و ساخت یا اجراست.

قرارداد EPC چیست؟

قراردادی است که در آن مسئولیت مهندسی، تامین و اجرای پروژه در یک ساختار یکپارچه به پیمانکار سپرده می‌شود؛ البته حدود دقیق مسئولیت به محدوده کار همان قرارداد بستگی دارد.

تفاوت EPC و PC چیست؟

در EPC، مهندسی و طراحی نیز معمولا در محدوده کار پیمانکار قرار دارد. در PC، پیمانکار مسئول تامین و تدارکات و ساخت و اجرا است و طراحی معمولا توسط کارفرما یا طراح دیگری انجام می‌شود.

EPC چه تفاوتی با Design-Build دارد؟

هر دو می‌توانند طراحی و اجرا را یکپارچه کنند، اما EPC صراحتا تامین را نیز شامل می‌شود و در بسیاری از پروژه‌های صنعتی، تست و راه‌اندازی نیز نقش مهمی دارند.

آیا قرارداد EPC همیشه مبلغ مقطوع دارد؟

خیر. مبلغ مقطوع در بسیاری از پروژه‌های EPC رایج است، اما EPC ذاتا به یک روش قیمت‌گذاری واحد محدود نیست.

مهم‌ترین ریسک قرارداد EPC چیست؟

یک ریسک واحد برای همه پروژه‌ها وجود ندارد. ابهام در محدوده کار و نیازهای کارفرما، خطای طراحی، تاخیر تامین، تغییرات و اختلاف بر سر معیارهای عملکرد از ریسک‌های مهم هستند.
